Płyta fundamentowa krok po kroku – jak powstaje od A do Z

Nasz team esitolo Aktualizacja: 3 sierpnia 2026 r.

Wybudowanie płyty fundamentowej krok po kroku wymaga opanowania kilkunastu etapów technicznych w ścisłej kolejności, a każdy błąd na wcześniejszym stadium przekłada się na kosztowne poprawki na późniejszym. Sam proces przebiega szybciej niż w przypadku tradycyjnych ław, lecz stawia przed wykonawcą wyższe wymagania dotyczące precyzji, logistyki i znajomości norm. Poniższy przewodnik prowadzi od badań gruntu aż po właściwą pielęgnację betonu, uwzględniając realne widełki czasowe i cenowe dla domu o powierzchni 100-150 m².

płyta fundamentowa krok po kroku

Projekt płyty fundamentowej pod dom od badań gruntu po obliczenia

Zanim koparka wjedzie na działkę, konieczne jest rozpoznanie warunków geotechnicznych, ponieważ nośność gruntu decyduje o grubości płyty i sposobie jej posadowienia. Standardowo wykonuje się od trzech do pięciu odwiertów badawczych do głębokości 3-5 m, a na ich podstawie geotechnik klasyfikuje grunt i wskazuje poziom wody gruntowej. Bez takiego rozpoznania projektant nie jest w stanie obliczyć współczynnika nośności ani dobrać klasy betonu, co w praktyce oznacza ryzyko nierównomiernego osiadania.

Samo badanie geologiczne kosztuje zwykle od 1500 do 3500 zł, lecz jego wartość zwraca się wielokrotnie, gdyż pozwala uniknąć wymiany gruntu na niepotrzebnie dużą głębokość. Projektant otrzymuje raport z sondowań, w którym znajdzie się typ gruntu (piaski średnie, gliny pylaste, iły plastyczne), poziom wody gruntowej oraz ewentualne wskazówki dotyczące drenażu opaskowego. Na tej kanwie powstaje projekt konstrukcyjny płyty fundamentowej obejmujący rysunki wykopu, szalunku, zbrojeń oraz tras kanalizacji podposadzkowej.

Indywidualne podejście do każdej działki znacząco skraca czas realizacji, ponieważ z góry wiadomo, czy potrzebna jest wymiana gruntu, drenaż czy jedynie warstwa wyrównawcza. Dobrze przygotowany projekt zawiera też rozmieszczenie przepustów wodno-kanalizacyjnych, lokalizację rozdzielacza ogrzewania podłogowego oraz otwory na przewody elektryczne i instalację odgromową. Wszystkie te elementy muszą znaleźć się w betonie przed jego wylaniem, gdyż kucie płyty w celu późniejszego montażu rur jest wyjątkowo kosztowne.

Koszt samego projektu konstrukcyjnego wraz z architekturą fundamentu waha się od 3500 do 7500 zł dla domu jednorodzinnego. Cena rośnie, gdy konstruktor musi współpracować z autorskim biurem architektonicznym lub uwzględniać niestandardowe obciążenia, na przykład ciężką kuchenkę, kominek czy strop drewniany o dużym ciężarze własnym. Warto przy tym pamiętać, że kompletny projekt płyty fundamentowej z ogrzewaniem podłogowym i kanalizacją podposadzkową zamyka się w przedziale 180-250 zł za m² powierzchni użytkowej domu.

TL;DR dla inwestora. Badania gruntu (1500-3500 zł) + projekt konstrukcyjny (3500-7500 zł) + wytyczenie geodezyjne (600-1200 zł) = absolutne minimum przed koparką. Bez tych trzech pozycji nie zaczynaj budowy.

Przygotowanie podbudowy, drenaż i szalunek tracony z XPS

Wytyczenie geodezyjne to pierwszy krok na placu budowy, ponieważ ustala ono precyzyjne położenie narożników płyty z dokładnością do ±2 cm względem granic działki. Następnie wykonuje się wykop na głębokość od 40 do 80 cm, w zależności od strefy przemarzania i grubości projektowanej podbudowy. W gruntach słabonośnych konieczna jest wymiana gruntu, czyli usunięcie warstwy humusu i gliny oraz zastąpienie ich pospółką lub tłuczniem o frakcji 0-31,5 mm.

Zagęszczenie mechaniczne warstw podbudowy to absolutna podstawa trwałości płyty, gdyż każdy centymetr osiadania gruntu przekłada się na rysy w betonie. Pospółkę układa się w warstwach nie grubszych niż 25 cm i zagęszcza płytową zagęszczarką wibracyjną do uzyskania wskaźnika zagęszczenia Is ≥ 0,98. Równolegle z podbudową wykonuje się drenaż opaskowy z rur perforowanych DN 100 w otulinie z geowłókniny, odprowadzający wodę do studzienek rewizyjnych rozmieszczonych co 12-15 m.

Kolejny etap to montaż szalunku traconego z płyt XPS o grubości 10-15 cm, który tworzy kształt litery L i pełni jednocześnie funkcję izolacji termicznej krawędzi. Brzegi płyty XPS muszą być wyrównane do linki geodezyjnej z dokładnością do ±3 mm, ponieważ każde przesunięcie w tym miejscu zaburzy geometrię całej ściany. Płyty łączy się kolczastymi płytkami montażowymi, a styk pióro-wpust uszczelnia pianką niskoprężną, eliminując mostki termiczne na obwodzie.

Kontrola pionu i poziomu szalunku odbywa się niwelatorem laserowym, którego dokładność sięga ułamków milimetra na 10 m. Wszelkie odchylenia koryguje się klinami montażowymi przed przystąpieniem do układania przepustów instalacyjnych. Orientacyjny czas realizacji podbudowy wraz z drenażem i szalunkiem to 3-5 dni roboczych dla domu 100-150 m², w tym 1 dzień na wykop, 2 dni na podbudowę i drenaż oraz 1 dzień na montaż XPS.

Uwaga. Na tym etapie nie ma miejsca na błędy pomiarowe, gdyż przesunięcie szalunku o 5 cm na obwodzie 40 m wymurowuje się w betonie i ścianach na całe lata eksploatacji. Dlatego też niwelator laserowy z odbiornikiem jest tu obowiązkowy, a niwelator wodny (szlaufwaga) pozostaje jedynie narzędziem pomocniczym.

Instalacje pod płytą przepusty wod-kan i zasypka piaskowa

Wyznaczenie tras kanalizacji podposadzkowej odbywa się na podstawie projektu sanitarnego, w którym każdy przybór ma ściśle określone współrzędne względem osi budynku. Rury kanalizacyjne PVC DN 110 i DN 50 układa się na podsypce piaskowej z zachowaniem spadku minimum 2% dla ścieków sanitarnych. Każdy przepust przechodzi przez szalunek XPS przez wycięty otwór uszczelniony pianką, co zapobiega późniejszemu przedmuchowi zimnego powietrza pod płytą.

Zasypka piaskowa wokół rur musi być starannie zagęszczona, ponieważ puste przestrzenie pod rurociągiem powodują punktowe obciążenia płyty i mogą prowadzić do pęknięć. Warstwa piasku sięga zwykle 15-20 cm ponad wierzch rur, co zapewnia ich stabilność podczas montażu zbrojenia i wylewania betonu. Orientacyjna długość łączna rur kanalizacyjnych pod płytą to 40-80 m dla typowego domu jednorodzinnego.

Izolacja termiczna i zbrojenie płyty fundamentowej szczegóły bez błędów

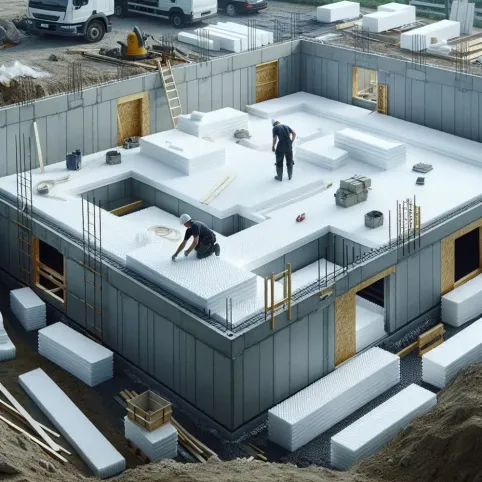

Płyty styropianowe pod płytę fundamentową układa się na mijankę, czyli z przesunięciem o połowę długości w każdej kolejnej warstwie, by wyeliminować styki krzyżowe stanowiące potencjalne mostki termiczne. Standardowo stosuje się dwie warstwy po 20-30 cm styropianu EPS 100 lub XPS, co daje łącznie 40-60 cm izolacji. Parametr Uc dla takiej przegrody kształtuje się na poziomie 0,12-0,18 W/(m²·K), co spełnia wymogi Warunków Technicznych 2021 dla budynków niskoenergetycznych.

Uszczelnienie styków pomiędzy płytami wykonuje się pianką niskoprężną lub klejem poliuretanowym, który po rozprężeniu wypełnia szczeliny o szerokości do 5 mm. Brak tego zabiegu skutkuje niekontrolowaną infiltracją powietrza, a w konsekwencji zawilgoceniem i obniżeniem parametrów izolacyjnych o 10-15%. Przed przystąpieniem do zbrojenia warto wykonać przegląd szczelności, przechadzając się po warstwie izolacji z latarką przy niskim kącie padania światła.

Zbrojenie płyty fundamentowej przyjmuje się najczęściej w postaci dwóch siatek ze stali żebrowanej AIIIN o średnicy 12 mm i oczkach 15×15 cm, rozmieszczonych odpowiednio w dolnej i górnej strefie płyty. Alternatywą jest zbrojenie rozproszone włóknami stalowymi lub polimerowymi, stosowane w systemach typu Basic, jednakże w narożnikach i strefach podporowych i tak wymagane jest dozbrojenie strzemionami. Siatki rozdziela się dystansami liniowymi oraz kobyłkami, które utrzymują projektovaną otulinę betonu wynoszącą minimum 5 cm od spodu i 3 cm od góry.

Dozbrojenie krawędzi płyty strzemionami w kształcie litery C lub U eliminuje ryzyko klawiszowania się narożników pod wpływem nierównomiernego obciążenia ścianami. Rozstaw strzemion wynosi zwykle co 20-25 cm na długości 1,2-1,5 m od każdego narożnika. Łączna masa stali zbrojeniowej dla płyty o grubości 25 cm pod dom 120 m² to około 4-6 ton, co przekłada się na koszt materiału w wysokości 20 000-30 000 zł przy aktualnych cenach rynkowych.

Płyta typu Basic

Standardowe rozwiązanie z zbrojeniem siatkami i dwiema warstwami styropianu. Sprawdza się na gruntach piaszczystych o niskim poziomie wody gruntowej. Koszt 220-280 zł/m² płyty.

Płyta typu Water

Wariant z dodatkową izolacją przeciwwodną z folii PE i uszczelnieniem krawędzi. Przeznaczona na działki z wysokim poziomem wody gruntowej. Koszt 260-320 zł/m².

Kiedy wybrać płytę, a kiedy tradycyjny fundament?

KryteriumPłyta fundamentowaTradycyjne ławy
Koszt materiałów i robocizny220-320 zł/m²180-260 zł/m²
Czas realizacji5-10 dni14-21 dni
Odporność na wilgoćwysoka (brak mostków)wymaga starannej hydroizolacji
Izolacyjność termicznadoskonała (40-60 cm XPS)wymaga dodatkowego ocieplenia
Możliwość podpiwniczeniabrakpełna
Zastosowaniegrunty słabonośne, wysoki poziom wódgrunty nośne, niski poziom wód

Wskazówka. Płyta nie sprawdzi się na działce z projektowanym podpiwniczeniem ani na terenach o bardzo nierównomiernym spadku wymuszającym głębokie posadowienie punktowe. W takich przypadkach klasyczne ławy fundamentowe pozostają rozwiązaniem bardziej ekonomicznym.

Betonowanie płyty fundamentowej z ogrzewaniem podłogowym i pielęgnacja betonu

Przed betonowaniem konieczne jest ułożenie ogrzewania podłogowego, które składa się z osobnych pętli dla każdego pomieszczenia, połączonych z rozdzielaczem umieszczonym w szafce podtynkowej. Rury PE-Xa lub PE-RT II o średnicy 16-20 mm rozkłada się ze skokiem 15-25 cm, mocując je do siatki zbrojeniowej klipsami lub szynami montażowymi. Łączna długość rur dla domu 120 m² wynosi 800-1200 m, a każda pętla przechodzi próbę ciśnieniową 0,6 MPa przez 2 godziny przed zalaniem betonem.

Beton C25/30 lub C30/37 dostarczany jest gruszkami z wytwórni, a pompowanie odbywa się pompą z rękawem o zasięgu 24-36 m. Klasa konsystencji S3 lub S4 ułatwia rozprowadzanie mieszanki bez konieczności nadmiernego wibrowania. Niwelator laserowy z czujnikiem na łacie pozwala kontrolować grubość płyty z dokładnością do kilku milimetrów, co jest kluczowe dla równomiernego rozłożenia obciążeń.

Buława wibracyjna zagęszcza mieszankę betonową na całej grubości płyty, usuwając pęcherzyki powietrza i zapewniając jednorodną strukturę. Bezpośrednio po wibracji powierzchnię wyrównuje się listwą zgarniającą, a po wstępnym związaniu (4-8 godzin w zależności od temperatury) wykonuje się zatarcie mechaniczne łopatkami. Celem zatarcia jest zamknięcie porów powierzchniowych i uzyskanie gładkiej posadzki gotowej pod dalsze warstwy.

Pielęgnacja betonu to faza często niedoceniana, a przecież warunkuje ona 60% końcowej wytrzymałości płyty. Latem polega ona na zraszaniu wodą 3-4 razy dziennie przez 7 dni i przykryciu folią PE, zimą zaś na podgrzewaniu składników mieszanki oraz stosowaniu domieszek przeciwmrozowych. Beton nie powinien być wylewany w temperaturze poniżej +5°C bez odpowiednich zabiegów, a optymalne warunki to 15-25°C przy wilgotności powietrza 60-80%.

Uwaga. Przed wylaniem betonu zabezpiecza się wszystkie przepusty instalacyjne folią lub pianką, by mieszanka nie dostała się do rur. Zatkanie odpływu grawitacyjnego w trakcie betonowania to błąd, którego naprawa kosztuje więcej niż połowa całej inwestycji w płytę.

Orientacyjny czas betonowania płyty 120 m² wraz z wibrowaniem i zatarciem to 8-12 godzin dla jednej ekipy z pompą. Same materiały (beton, stal, XPS, rury ogrzewania) zamykają się w kwocie 28 000-42 000 zł, natomiast robocizna z dźwigiem i pompą to dodatkowe 12 000-18 000 zł. Łączny koszt płyty fundamentowej gotowej pod dalsze prace mieści się w przedziale 40 000-60 000 zł dla domu 100-150 m², co czyni ją rozwiązaniem konkurencyjnym wobec tradycyjnych ław.

Najczęstsze błędy wykonawcze i jak ich uniknąć

Pominięcie próby ciśnieniowej ogrzewania podłogowej to błąd, który ujawnia się dopiero po wylaniu betonu, gdy nieszczelna rura zalewa płytę od wewnątrz. Rozwiązaniem jest bezwzględne wymuszenie na ekipie przeprowadzenia próby 0,6 MPa przez 2 godziny z udokumentowanym protokołem. Każdy wykonawca, który unika tego kroku, sygnalizuje brak doświadczenia lub chęć ukrycia wad montażowych.

Drugą klasyczną wpadką jest brak dokumentacji powykonawczej z geodezyjną inwentaryzacją przepustów, tras rur ogrzewania i rozmieszczenia zbrojenia. Bez tych danych każda późniejsza przebudowa, wiercenie czy montaż instalacji staje się ruletką. Profesjonalni wykonawcy dostarczają skan inwentaryzacji w formacie PDF z nałożoną siatką geodezyjną, co pozwala precyzyjnie zlokalizować każdy element ukryty w betonie.

Trzecim częstym błędem jest betonowanie w czasie upałów bez zabezpieczenia, co prowadzi do spękań termiczno-skurczowych już w pierwszych 48 godzinach. Beton wiąże wtedy zbyt szybko, a parowanie wody z powierzchni przekracza 1 l/m² na godzinę. Rozwiązaniem jest wylewanie płyty wczesnym rankiem, zraszanie powierzchni wodą zaraz po zatarciu i utrzymywanie wilgotnej folii przez minimum tydzień.

Ekologiczny aspekt płyty fundamentowej

Ślad węglowy płyty fundamentowej jest niższy niż tradycyjnych ław, ponieważ mniejsza masa betonu i stali przekłada się na niższe emisje CO₂ przy produkcji i transporcie. Beton C25/30 dla płyty 120 m² to około 36 m³, czyli 8-10 transportów gruszkami, podczas gdy ławy wymagają zwykle 25-30 m³ betonu plus dodatkowy materiał na ściany fundamentowe. Styropian XPS i EPS nadaje się w 100% do recyklingu, a elementy szalunku traconego można ponownie wykorzystać przy budowie kolejnego obiektu.

Energooszczędność płyty wynika z braku mostków termicznych na krawędziach, co pozwala zmniejszyć zapotrzebowanie budynku na ciepło o 8-12% w porównaniu z domem na klasycznych ławach. Przy dzisiejszych cenach energii przekłada się to na oszczędność rzędu 1500-2500 zł rocznie dla domu 120 m², a w cyklu 30-letnim to kwota zwracająca dodatkowy wydatek na płytę z nawiązką. Dlatego też coraz więcej projektantów energooszczędnych domów pasywnych wskazuje płytę jako jedyną racjonalną opcję posadowienia.

Case study: płyta pod dom 130 m² na glinach pylastych

Działka w zachodniej Polsce, gliny pylaste o nośności 120 kPa, poziom wody gruntowej 1,2 m poniżej terenu. Projekt przewidywał płytę żelbetową o grubości 28 cm z dwoma warstwami XPS po 25 cm i ogrzewaniem podłogowym w całym budynku. Po badaniach gruntu zdecydowano o wymianie 40 cm gruntu na pospółkę i montażu drenażu opaskowego z rur DN 100 odprowadzającego wodę do studni chłonnej o głębokości 4 m.

Realizacja trwała 7 dni roboczych: dzień 1. geodezja i wykop, dni 2-3. podbudowa z pospółki i drenaż, dzień 4. montaż szalunku XPS, dzień 5. układanie styropianu i przepustów, dzień 6. zbrojenie i ogrzewanie podłogowe, dzień 7. betonowanie i zatarcie. Łączny koszt materiałów i robocizny wyniósł 58 000 zł, a parametr Uc przegrody osiągnął 0,14 W/(m²·K), co spełniło wymogi WT 2021 z zapasem.

Checklist inwestora przed rozpoczęciem budowy płyty. Działka z dostępem do drogi publicznej, projekt konstrukcyjny z zatwierdzoną lokalizacją, badania geotechniczne, umowa z dostawcą betonu, dostęp do wody i prądu na placu budowy, harmonogram ekip, rezerwa budżetowa 15% na nieprzewidziane wydatki.

Najczęściej zadawane pytania o płytę fundamentową

Czy można budować płytę zimą? Tak, pod warunkiem że temperatura powietrza nie spada poniżej -5°C w trakcie betonowania i przez kolejne 7 dni pielęgnacji. Konieczne jest podgrzewanie składników mieszanki, stosowanie domieszek przeciwmrozowych oraz okrycie powierzchni matami termoizolacyjnymi.

Jakie dokumenty otrzymuję po zakończeniu? Profesjonalny wykonawca przekazuje protokół pomiarów geodezyjnych, inwentaryzację powykonawczą z rozmieszczeniem przepustów i tras ogrzewania, wyniki próby ciśnieniowej, atest stali zbrojeniowej oraz deklarację zgodności betonu z normą PN-EN 206+A2:2021.

Czy płyta nadaje się pod dom z poddaszem użytkowym? Tak, pod warunkiem uwzględnienia w obliczeniach dodatkowych obciążeń od stropu i ścianek kolankowych. W takim przypadku grubość płyty rośnie do 30-35 cm, a zbrojenie górnej siatki zagęszcza się do średnicy 14 mm.

Jak długo płyta wytrzyma bez obciążenia? Wylana i prawidłowo pielęgnowana płyta może pozostawać nieobciążona przez 6-12 miesięcy bez utraty właściwości, o ile nie jest narażona na cykliczne przemarzanie i rozmrażanie w stanie mokrym.

Płyta fundamentowa krok po kroku wymaga opanowania osiemnastu etapów: badań gruntu, projektu, wytyczenia, wykopu, podbudowy, drenażu, szalunku XPS, instalacji podposadzkowych, izolacji termicznej, zbrojenia, ogrzewania podłogowego, próby ciśnieniowej, betonowania, wibrowania, zatarcia, zabezpieczenia przepustów, pielęgnacji i dokumentacji powykonawczej. Całość zamyka się w 5-10 dniach roboczych dla domu 100-150 m² i koszcie 40 000-60 000 zł. Płyta sprawdza się na gruntach słabonośnych, przy wysokim poziomie wody gruntowej i w budynkach energooszczędnych, natomiast nie zastąpi ław przy projektowanym podpiwniczeniu ani na terenach o dużym spadku. Zachowanie normy PN-EN 1992-1-1 dla konstrukcji betonowych oraz PN-EN 13670 dla wykonawstwa stanowi gwarancję trwałości na dziesięciolecia.

Źródła: PN-EN 1992-1-1 Eurokod 2 (projektowanie konstrukcji z betonu), PN-EN 206+A2:2021 (beton wymagania, właściwości, produkcja i zgodność), PN-EN 13670 (wykonywanie konstrukcji z betonu), Warunki Techniczne 2021 (Dziennik Ustaw), portal ITB (instytut techniki budowlanej).
