Po jakim czasie zasypać fundamenty? Konkretny moment i lista kontrolna

Nasz team esitolo Aktualizacja: 7 sierpnia 2026 r.

Dwadzieścia cztery metry sześcienne piasku, trzy do pięciu ton, od tysiąca pięciuset do czterech tysięcy złotych za robociznę i co najmniej tydzień pracy, jeśli robisz to łopatą. Tyle kosztuje zasypanie fundamentów przeciętnego domu jednorodzinnego, a mimo to ten etap budowy większość inwestorów traktuje jak formalność na koniec. Pytanie „po jakim czasie zasypać fundamenty" pada zwykle wtedy, gdy ktoś już widzi beton, już płaci za koparkę i właśnie orientuje się, że źle ustawił kolejność prac. W tym tekście dostaniesz nie tylko czasową odpowiedź, ale też kompletną procedurę, która uchroni posadzkę przed pęknięciami, a budżet przed puchnięciem.

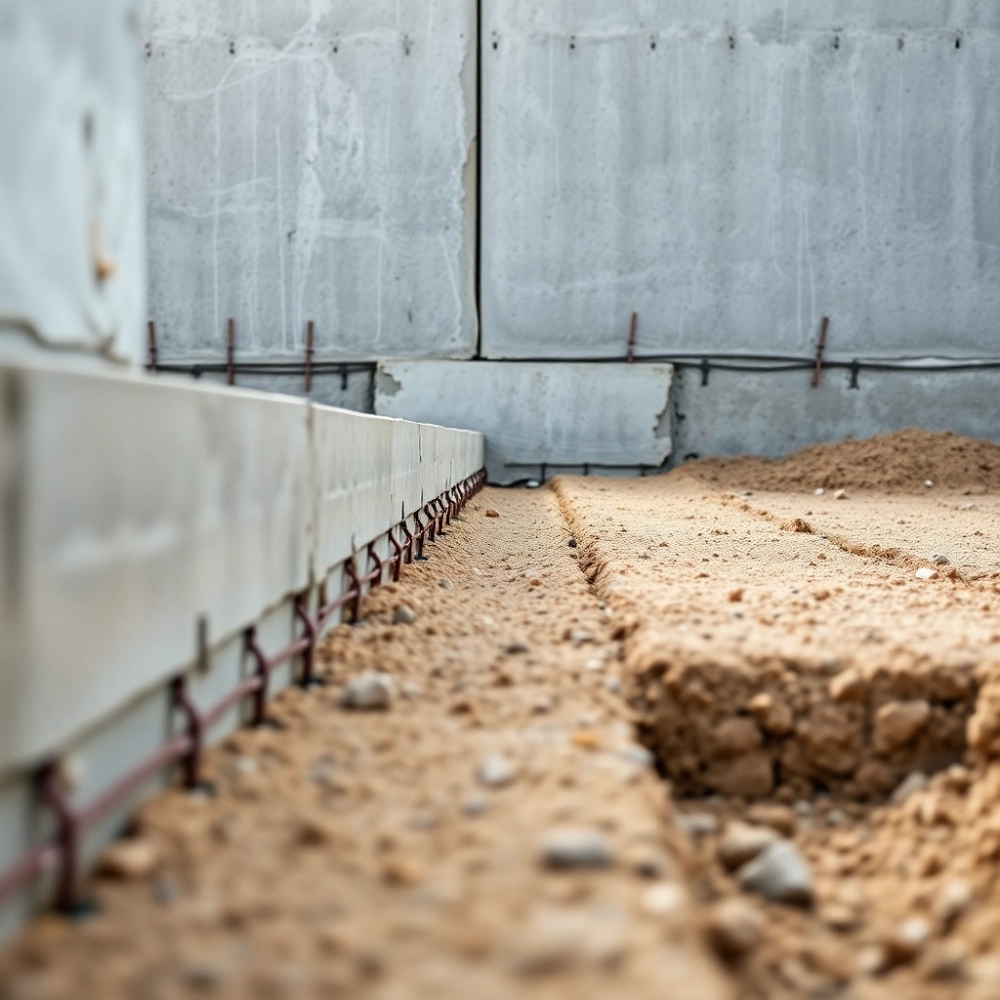

Po Jakim Czasie Zasypać Fundamenty

Kiedy zasypać fundamenty i dlaczego kolejność ma znaczenie

Zasypanie fundamentów to ostatni etap prac ziemnych, ale nie ten, od którego się je zaczyna. Zanim pierwsza tona piasku wjedzie na plac budowy, muszą być wykonane trzy warstwy zabezpieczeń: hydroizolacja pozioma i pionowa, izolacja przeciwwilgociowa ścian fundamentowych oraz drenaż opaskowy (jeśli warunki gruntowe tego wymagają). Po jakim czasie zasypać fundamenty? Technologicznie nie ma tu sztywnego terminu liczonego od dnia betonowania, bo wiązanie betonu pod ziemią przebiega w wilgotnym środowisku i trwa w praktyce znacznie dłużej niż 28 dni. Liczy się stan faktyczny: beton musi osiągnąć co najmniej 70% wytrzymałości projektowej, a wszystkie warstwy izolacyjne muszą być sprawdzone i odebrane.

Typowy błąd, który generuje kosztowne poprawki, to zasypanie wykopu od razu po zdjęciu szalunków, bez wykonania izolacji. Taki fundament stoi latami, ale w pewnym momencie w piwnicy lub pod posadzką parteru pojawia się wilgoć, a z czasem woda. Naprawa hydroizolacji odkopanego budynku to wydatek rzędu kilkudziesięciu tysięcy złotych, nieporównywalny z kosztem przestawienia harmonogramu o kilka dni. Zasyp bez izolacji to dosłownie zakopanie problemu, który wraca z odsetkami.

Przed sypaniem piasku warto też przeprowadzić wszystkie instalacje podposadzkowe: kanalizację, wodę, przepusty na prąd, a w domach pasywnych rury do rekuperacji i gruntowego wymiennika ciepła. Zasypanie wykopu przed ułożeniem rur oznacza konieczność ponownego odkopania lub prowadzenia instalacji w sposób niezgodny z projektem. Warto zaplanować ten etap tak, by wszystkie przepusty wychodziły z fundamentu dokładnie tam, gdzie przewiduje to dokumentacja wykonawcza.

Checklist przed zasypem fundamentów

  • Hydroizolacja pionowa ścian fundamentowych wykonana i wyschnięta
  • Izolacja pozioma (przeciwwilgociowa) na ławach ułożona i zabezpieczona
  • Drenaż opaskowy ułożony i zasypany warstwą filtracyjną
  • Przepusty instalacyjne wyprowadzone zgodnie z projektem
  • Odbiór izolacji potwierdzony wpisem w dzienniku budowy
  • Materiał do zasypu suchy, czysty, zbadany wizualnie pod kątem zanieczyszczeń

Ile piasku potrzeba na zasyp fundamentu

Objętość zasypu liczy się prosto, choć większość inwestorów robi to na oko i kupuje materiał „na zapas". Wzór jest geometryczny: obwód domu razy szerokość wykopu (mierzoną od zewnętrznej krawędzi ławy do ściany wykopu) razy głębokość od spodu izolacji do poziomu terenu. Dla domu o obrysie 10 na 10 metrów, z ławą fundamentową o szerokości 50 cm i wykopem sięgającym 1,2 m poniżej poziomu zero, daje to orientacyjnie 20 do 24 metrów sześciennych materiału. Ta rozbieżność wynika z faktu, że wąskie wykopne odcinki zasypuje się do poziomu ławy, a szersze fragmenty w pobliżu narożników i ścian nośnych pochłaniają więcej.

Aby policzyć zasyp dla własnego domu, potrzebujesz trzech wartości: długości obwodu wszystkich ścian zewnętrznych (z uwzględnieniem tarasów i wejść, jeśli są na osobnych fundamentach), średniej szerokości wykopu liczonej od lica ławy do skarpy wykopu, oraz różnicy wysokości między spodem izolacji a planowanym poziomem posadzki na gruncie. Pomnóż te trzy liczby i pomniejsz wynik o 10 do 15 procent, bo część objętości zajmą warstwy podsypki filtracyjnej wokół drenażu i zagęszczenie, które zmniejsza pierwotną objętość sypkiego materiału o około 8 do 12%.

Przykładowe obliczenie dla domu 10 x 10 m

Obwód fundamentu: 40 m. Szerokość wykopu: 0,6 m (średnia z uwzględnieniem odsadzki). Głębokość od poziomu terenu do spodu izolacji: 1,2 m. Wynik surowy: 40 x 0,6 x 1,2 = 28,8 m³. Po odjęciu 12% na zagęszczenie: około 25 m³. Po odjęciu objętości fundamentu (ławy plus ściany fundamentowe, orientacyjnie 4 m³): realne zapotrzebowanie na materiał sypki wynosi około 21 m³, czyli w przeliczeniu na piasek o gęstości nasypowej 1,6 t/m³ daje to blisko 34 tony. To jest właśnie ta ilość, która wjedzie na budowę trzema kursami wywrotki.

Czym zasypać fundamenty zamiast czystego piasku

Piasek zasypowy nie jest jedyną opcją i nie zawsze jest najlepszą. Jego przewaga nad gruntem rodzimym polega na kontrolowanej granulacji i dobrej przepuszczalności wody, ale ma też ograniczenia: kosztuje więcej niż materiał z wykopu, wymaga transportu i nie nadaje się do stosowania bezpośrednio przy drenażu, bo zbyt drobne frakcje wnikają w perforowane rury. Poniższa tabela porównuje cztery najczęściej stosowane materiały pod kątem ceny, właściwości i typowych zastosowań przy zasypie fundamentów.

Materiał Cena orientacyjna (zł/m³) Przepuszczalność wody Podatność na osiadanie Najlepsze zastosowanie
Piasek zasypowy 0/2 mm 50-90 Wysoka Niska po zagęszczeniu Wokół instalacji, pod posadzką
Pospółka 0/31,5 mm 40-70 Bardzo wysoka Minimalna Zasyp główny wykopu
Grunt rodzimy z wykopu (po przesianiu) 0-25 Zmienna Średnia do wysokiej Wyższe warstwy zasypu, teren
Keramzyt 10/20 mm 180-280 Wysoka Brak Strefy wymagające izolacji termicznej

Pospółka, czyli mieszanka piasku i drobnego żwiru o frakcji do 31,5 mm, sprawdza się w roli głównego materiału zasypowego lepiej niż sam piasek. Jej szkielet gruntowy zbudowany z większych ziaren lepiej rozkłada obciążenia i mniej osiada pod ciężarem późniejszych warstw. Kiedy warto z niej zrezygnować? Gdy w obrębie zasypu biegną cienkie rury kanalizacyjne o średnicy 50 mm, bo ostre krawędzie żwiru mogą uszkodzić instalację przy nieostrożnym zagęszczaniu. W takiej strefie lepiej ułożyć 20-centymetrową warstwę drobnego piasku jako otulinę.

Keramzyt do zasypu fundamentów wybiera się rzadko i tylko wtedy, gdy projekt przewiduje dodatkową izolację termiczną w poziomie posadzki lub gdy wysoki poziom wód gruntowych wymaga lekkiego, nienasiąkającego materiału. Jego koszt jest pięciokrotnie wyższy niż piasku, więc stosowanie go na całą objętość wykopu nie ma uzasadnienia ekonomicznego. Sprawdza się natomiast w warstwie o grubości 30-40 cm wokół ścian fundamentowych w domach z płytą fundamentową, gdzie pełni jednocześnie funkcję drenażową i termoizolacyjną.

Gruntu rodzimego z wykopu nie wolno używać w strefie bezpośrednio przy ścianie fundamentowej, jeśli zawiera frakcje gliniaste. Glina pod wpływem wody pęcznieje i kurczy się, przekazując te ruchy na fundament. Pierwsze 30-40 cm od ściany zawsze wypełniaj materiałem niespoistym.

Jak zasypywać fundamenty warstwami

Zasyp sypany jednorazowo na całą wysokość wykopu to najprostsza droga do tego, by posadzka na gruncie pękła w ciągu dwóch, trech lat od wprowadzenia. Mechanizm jest prosty: warstwa luźnego piasku o grubości metra pod wpływem własnego ciężaru i obciążeń użytkowych traci 8 do 12% objętości. Przy metrowej wysokości daje to osiadanie rzędu 8 do 12 cm, co wystarczy, by wylewka betonowa popękała wzdłuż linii narożników i przy ścianach działowych. Warstwowe zasypywanie z zagęszczaniem ogranicza to osiadanie do wartości poniżej 2%, co mieści się w tolerancji projektowej każdej posadzki.

Optymalna technologia zakłada warstwy o grubości 20 do 30 cm w stanie luźnym, każda zagęszczona mechanicznie przed ułożeniem następnej. Pierwszą warstwę rozkłada się ręcznie lub niewielką koparką, by nie uszkodzić izolacji ściennej. Zagęszczanie wykonuje się ubijakiem stopowym (skoczek) lub płytą wibracyjną o masie co najmniej 80 kg. Ubijak ręczny typu „babka" sprawdza się przy wąskich wykopach, ale jego wydajność jest czterokrotnie niższa niż płyty wibracyjnej. Wartość współczynnika zagęszczenia Is należy doprowadzić do minimum 0,95 w górnej warstwie pod posadzką i 0,90 w warstwach głębszych, co odpowiada gęstości objętościowej szkieletu gruntowego określonej w badaniu Proctora.

Przy powierzchni zasypu liczonej w dziesiątkach metrów kwadratowych wąskim pasem wzdłuż fundamentu koparka jest właściwie jedynym sensownym rozwiązaniem. Łopata i taczka dają się obronić jedynie przy domach o bardzo małym obrysie (do 60 m² powierzchni zabudowy) albo na działkach, gdzie koparka nie ma wjazdu. Czas potrzebny na zasyp warstwami z zagęszczeniem dla typowego domu 100 m² to od trzech do sześciu dni roboczych w przypadku pracy maszynowej i od ośmiu do czternastu dni przy pracy ręcznej. Warunki pogodowe potrafią ten czas podwoić, bo mokrego materiału nie wolno zagęszczać.

Kiedy zatrudnić sprzęt, a kiedy wystarczą łopaty

Decyzja o wynajęciu koparki lub miniładowarki zależy od trzech czynników: kubatury zasypu, dostępności miejsca na rozładunek wywrotki i odległości składowania materiału od krawędzi wykopu. Przy kubaturze powyżej 15 m³ i swobodnym wjeździe na działkę koparka zwraca się w ciągu jednego dnia, bo zastępuje pracę czterech do sześciu osób przez tydzień. Jeśli wywrotka nie może wjechać na działkę i piasek trzeba przeładowywać z placu składowego, koszty rosną, ale nadal opłaca się użyć ładowarki o małym promieniu skrętu zamiast pracy ręcznej.

Najczęstsze błędy przy zasypywaniu fundamentów

Najpoważniejszym błędem jest zasypanie wykopu przed wykonaniem hydroizolacji. Drugim w kolejności jest użycie gruntu gliniastego z wykopu bezpośrednio przy ścianie fundamentowej. Trzecim, równie kosztownym w skutkach, jest sypanie piasku mokrego po deszczu i jego zagęszczanie bez osuszenia. Poniżej pięć błędów, które spotykam na budowach najczęściej, wraz z opisem mechanizmu, przez który generują konkretne szkody.

Brak warstwowego zagęszczania. Piasek wysypany jednorazowo na metr wysokości osiada nierównomiernie, tworząc pod posadzką pustki i kliny, w których gromadzi się woda. W konsekwencji posadzka pęka, a izolacja przeciwwilgociowa jest rozciągana na ostrych krawędziach kamieni i gruzu. Współczynnik zagęszczenia poniżej 0,90 oznacza, że materiał zachowuje się jak gąbka, pochłaniając i oddając wodę przy każdym sezonie.

Zasyp mokrym piaskiem. Materiał o wilgotności powyżej 12% nie poddaje się zagęszczaniu, bo woda wypełnia przestrzenie między ziarnami i nie pozwala im się przemieścić. Po wyschnięciu warstwa kurczy się o dodatkowe 3 do 5%, tworząc szczeliny przy ścianie fundamentowej, którymi kapilarnie podciąga woda. Zasyp wykonywany po opadach powinien być odkładany na kilka dni w pryzmę, by woda mogła odcieknąć, albo zastąpiony nową dostawą suchego materiału.

Stosowanie gruntu z domieszką gliny, korzeni i gruzu. Grunt rodzimy z wykopu zawiera często frakcję organiczną i gliniastą, której nie wolno wbudować w strefę zasypu przy fundamentach. Glina jest aktywna hydraulicznie, czyli zmienia objętość pod wpływem wilgoci, a korzenie i kawałki drewna butwieją, tworząc pustki. Wykopany materiał można wykorzystać na teren działki poza strefą bezpośrednio przy budynku, ale nigdy przy samej ścianie.

Zasyp przed ułożeniem instalacji podposadzkowych. Wymusza to późniejsze kucie posadzki albo prowadzenie rur w nienormatywnych trasach, bez spadków i bez izolacji termicznej. To błąd organizacyjny, którego konsekwencje finansowe sięgają kilku tysięcy złotych, a w skrajnych przypadkach wymuszają przebudowę przyłączy.

Pomijanie warstwy filtracyjnej przy drenażu. Rura drenarska otoczona pospółką płukaną o frakcji 8/16 mm chroni otwory perforacji przed zatkaniem przez drobne frakcje zasypu. Bez tej warstwy drenaż traci wydajność w ciągu dwóch, trzech lat i przestaje odprowadzać wodę, co w gruntach nieprzepuszczalnych oznacza powrót do problemu z wilgocią w piwnicy.

Pomijanie kontroli zagęszczenia to pozorna oszczędność czasu. Brak badania płyty dynamicznej lub sondy stożkowej oznacza, że inwestor dowiaduje się o nieprawidłowym zasypie po pęknięciu posadzki, czyli w momencie, gdy naprawa kosztuje kilkadziesiąt razy więcej niż badanie.

Orientacyjny koszt zasypania fundamentów dla domu 100 m²

Pozycja Ilość Cena jednostkowa Koszt orientacyjny
Piasek zasypowy lub pospółka 25 m³ (ok. 40 t) 40-80 zł/t 1 600-3 200 zł
Dostawa + rozładunek 3 kursy wywrotki 100-300 zł/kurs 300-900 zł
Wynajem koparki z operatorem 2-3 dni 600-900 zł/dzień 1 200-2 700 zł
Płyta wibracyjna (wypożyczenie) 3-5 dni 120-180 zł/dzień 360-900 zł
Robocizna (jeśli zlecona ekipie) Całość 1 500-4 000 zł 1 500-4 000 zł
Razem 4 960-11 700 zł

Ceny obejmują rok 2024 i pierwszy kwartał 2025, różnią się istotnie między regionami: w okolicach Warszawy, Wrocławia i Trójmiasta stawki są o 20-30% wyższe niż wschód i południowy wschód Polski. Sezon budowlany (kwiecień-wrzesień) podnosi ceny kruszyw o kolejne 10-15% względem okresu zimowego. Najtańszy scenariusz zakłada wykorzystanie gruntu rodzimego z wykopu w górnych warstwach zasypu i zakup tylko pospółki do strefy przyfundamentowej, co potrafi obciąć koszt materiału o połowę.

Realna odpowiedź na pytanie „po jakim czasie zasypać fundamenty" brzmi: nie po określonej liczbie dni od betonowania, lecz po wykonaniu i odbiorze hydroizolacji, drenażu i instalacji podposadzkowych, w suchym materiale, warstwami 20-30 cm, z zagęszczeniem mechanicznym do Is ≥ 0,95 pod posadzką. Reszta to kwestia kolejności, jakości materiału i dyscypliny wykonawcy. Prowadzisz budowę systemem gospodarczym i chcesz zobaczyć pełen kosztorys fundamentów wraz z robotami ziemnymi, izolacjami i drenażem? Warto sięgnąć po poradnik obejmujący cały ten zakres, bo zasyp to dopiero trzecia z pięciu pozycji kosztowych, które składają się na poprawnie wykonany fundament.

�ródła danych i normy: PN-B-06050 „Roboty ziemne budowlane", PN-EN 1610 „Budowa i badanie przewodów kanalizacyjnych", PN-EN 13242 „Kruszywa do niezwiązanych i związanych materiałów stosowanych w budownictwie i budowie dróg", Warunki techniczne wykonania i odbioru robót budowlanych ITB, katalogi cenowe kruszyw publikowane przez Polskie Zrzeszenie Producentów Kruszyw. Ceny materiałów i usług zweryfikowano na podstawie ofert publicznie dostępnych w hurtowniach kruszyw oraz serwisach zleceń budowlanych w pierwszym kwartale 2025 roku.
