Jak wyznaczyć wykop pod fundament bez błędów

Nasz team esitolo Aktualizacja: 3 sierpnia 2026 r.

Stajesz przed wykopem i widzisz tylko błoto, sznurki i paliki, a w głowie chaos: gdzie ma stać ściana, jak głęboko kopać i czy to w ogóle zgadza się z projektem. Sam proces wyznaczania wykopu pod fundament zaczyna się na długo przed pierwszą łopatą, bo już na etapie tyczenia decydujesz, czy budynek stanie krzywo, będzie pękał albo zacznie ciągnąć wilgocią od gruntu. Poniżej dostajesz konkretną ścieżkę: od geodety, przez ławice drutowe i osie konstrukcyjne, aż po głębokość przemarzania w twojej strefie klimatycznej, realne widełki kosztów i pułapki, przez które inwestorzy tracą czas, pieniądze i nerwy.

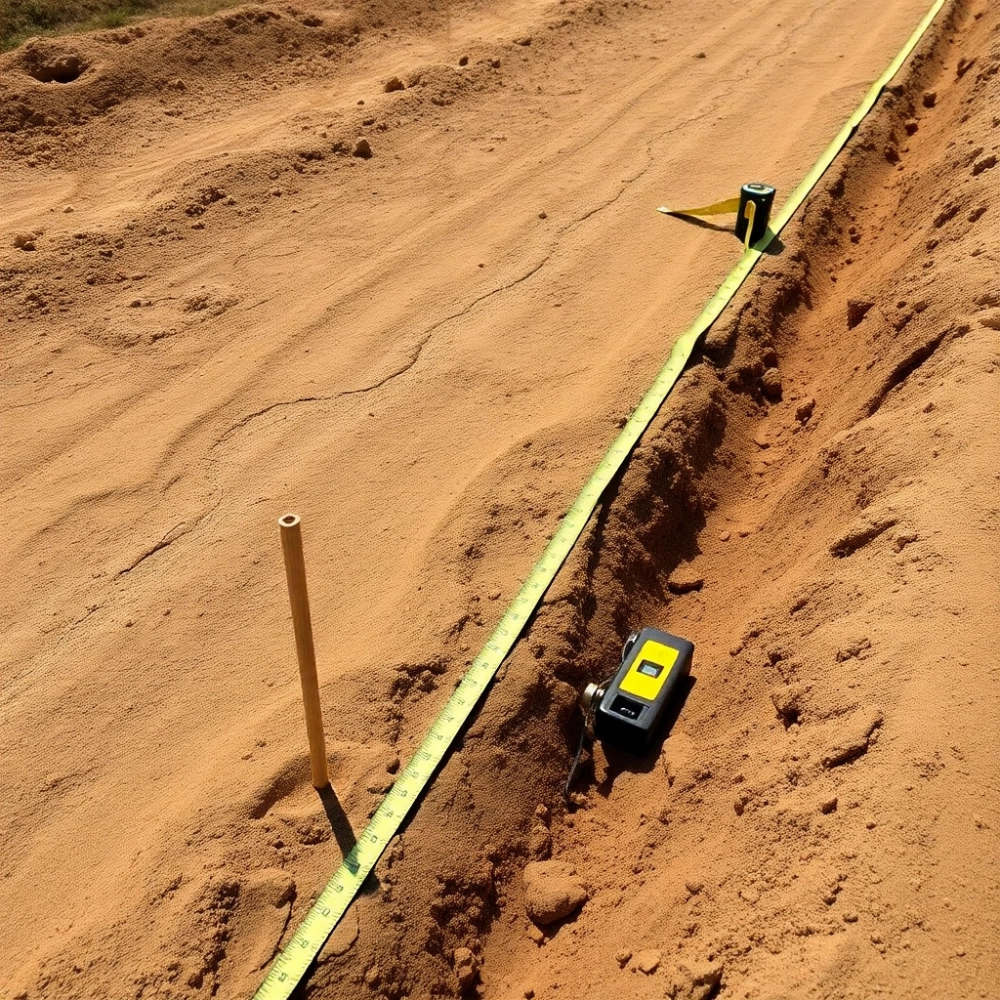

Jak Wyznaczyć Wykop Pod Fundament

Tyczenie budynku krok po kroku

Tyczenie budynku to geodezyjne przeniesienie projektu z papieru na działkę, wykonane z dokładnością do pojedynczych milimetrów. W praktyce oznacza to wbicie palików w narożnikach, naciągnięcie sznurków wzdłuż osi i trwałe oznaczenie punktów, do których wrócisz nawet po kilku miesiącach oraz po intensywnych opadach, które potrafią zatrzeć ślady. Precyzja tego etapu przekłada się później na grubość murów, długość stropów, a nawet na to, czy drzwi wewnętrzne nie wylądują w narożniku okna.

Zanim geodeta w ogóle pojawi się na działce, potrzebujesz dwóch dokumentów. Pierwszy to mapa do celów projektowych, czyli aktualna wersja z naniesioną granicą, uzbrojeniem podziemnym i sąsiednimi obiektami; bez tej mapy żaden uprawniony geodeta nie podejmie się tyczenia, bo działa wtedy na ślepo. Drugi to wypis z miejscowego planu zagospodarowania przestrzennego albo decyzja o warunkach zabudowy, ponieważ linia zabudowy i kąt nachylenia dachu bywają narzucone przez gminę, nie przez architekta.

Sam proces tyczenia przebiega według stałej kolejności, którą warto znać, nawet jeśli większość prac wykonuje fachowiec. Najpierw wyznacza się osie główne, czyli dwie prostopadłe linie biegnące przez środek planowanego budynku, a następnie na ich przecięciu ustawia punkt zerowy, od którego liczy się wszystkie pozostałe wymiary. W kolejnych krokach geodeta nanosi obrys zewnętrznych ścian, przenosi go na ławice drutowe i zostawia na gruncie trwałe repery, czyli punkty odniesienia niewidoczne gołym okiem, ale oznakowane kołkami i opisane w dzienniku pomiaru.

Ławica drutowa to prosta, ale bardzo skuteczna konstrukcja z trzech listewek lub profili stalowych, wbitych w grunt w pewnej odległości od przyszłego wykopu, połączonych naciągniętym drutem stalowym. Na drucie zaznacza się dokładne położenie osi i narożników, dzięki czemu możesz w każdej chwili odtworzyć obrys, nawet gdy ziemia zostanie rozkopana przez koparkę. To rozwiązanie sprawdza się lepiej niż pojedyncze paliki, bo przetrwa deszcz, wiatr i przypadkowe potknięcia pracowników.

Koszt tyczenia geodezyjnego wraz z inwentaryzacją powykonawczą mieści się zwykle w przedziale 800-2500 zł, w zależności od regionu, wielkości budynku i stopnia skomplikowania bryły. Warto potraktować tę kwotę jako obowiązkową pozycję w budżecie, bo oszczędność na geodecie najczęściej kończy się kosztowną rozbiórką źle postawionych ścian albo koniecznością przekładania przyłączy. Na dalszym etapie ta sama ekipa wykona pomiar powykonawczy, który dołączysz do zawiadomienia o zakończeniu budowy.

Checklist przed tyczeniem
Mapa do celów projektowych nie starsza niż 6 miesięcy
Wypis z MPZP lub decyzja WZ
Projekt budowlany z naniesionymi osiami
Zapewnienie odbioru odpadów i dostępu do działki
Wyczyszczony teren w obrębie planowanego budynku
Wytyczone miejsce na ławice drutowe (min. 2 m poza obrys)
Ustalony punkt zerowy i rzędna posadzki parteru
Zgłoszenie rozpoczęcia prac w nadzorze budowlanym
Prowadniczy kontakt z kierownikiem budowy
Sprawdzone uzbrojenie podziemne (geodeta z bazy GESUT)

Głębokość wykopu pod fundamenty i strefy przemarzania

Głębokość wykopu pod fundamenty nie wynika z kaprysu konstruktora, lecz z fizyki gruntu i klimatu. W Polsce fundament musi sięgać poniżej strefy przemarzania, czyli warstwy, w której w zimie zamarza woda zawarta w glebie i zwiększa swoją objętość o około 9%, unosząc lub pękając wszystko, co stoi na powierzchni. Jeśli postawisz ławę zbyt płytko, w kolejnych sezonach mróz wypchnie ją nierównomiernie, a ściany zaczną rysować się już po pierwszej zimie.

Strefy przemarzania w Polsce podzielono na pięć obszarów, a wartości podaje norma PN-B-06050 oraz załącznik do krajowej mapy obowiązującej od 2014 roku. W praktyce oznacza to, że w zachodniej Polsce wykop sięga 0,8-1,0 m, w centrum 1,0-1,2 m, a w Suwalszczyźnie i Bieszczadach nawet 1,4 m. Wartość tę zaokrągla się w górę do pełnych 10 cm, bo lepiej kopać 10 cm głębiej niż ryzykować pęknięcie na granicy strefy.

Strefa klimatycznaGłębokość przemarzaniaPrzykładowe regiony
I0,8 mzachodnia część Pomorza, Ziemia Lubuska
II1,0 mWielkopolska, Dolny Śląsk, Kujawy
III1,2 mMazowsze, Małopolska, Podlasie
IV1,3 mokolice Suwałk, część Podkarpacia
V1,4 mSuwalszczyzna, Bieszczady, Tatry

Sama głębokość to nie wszystko, bo liczy się też kształt wykopu. Wyróżniamy trzy podstawowe rodzaje: wykop szerokoprzestrzenny (otwarty), wąskoprzestrzenny (rowy pod ławy) oraz jamisty (punktowy pod stopy i słupy). Pierwszy wybiera się pod płyty fundamentowe i domy z podpiwniczeniem, drugi pod tradycyjne ławy, trzeci pod słupy żelbetowe w budynkach z poddaszem użytkowym. Każdy z nich wymaga innej organizacji pracy koparki i innego szalowania ścian.

Dno wykopu ma kluczowe znaczenie, bo to na nim spoczywa cała konstrukcja. Musi być równe, oczyszczone z humusu i niezamarznięte, dlatego kopanie kończy się zawsze na 10-20 cm powyżej projektowanej rzędnej i ostatnią warstwę ściąga się ręcznie szpadlem. Na tak przygotowanym podłożu układa się podsypkę żwirowo-piaskową grubości 10-15 cm, która rozkłada obciążenia i odprowadza wodę, zanim ta wsiąknie w grunt rodzimy.

Nie kop głębiej bez projektu
Przekopanie poniżej rzędnej projektowanej bez konsultacji z konstruktorem narusza nośność gruntu i wymaga kosztownej wymiany podłoża. Każdy dodatkowy centymetr w dół to więcej wody gruntowej, więcej szalowania i wyższe ryzyko osunięcia ścian wykopu.

Najczęstsze błędy przy wykopie pod fundament

Pierwszy i najdroższy błąd to rezygnacja z geodety. Inwestorzy często tłumaczą to oszczędnością, ale brak tyczenia geodezyjnego oznacza, że budynek staje na oko, a każdy milimetr przesunięcia osi w pierwszym dniu zamienia się w centymetry na piętrze. Efekt bywa taki, że okno zaplanowane w ścianie nośnej ląduje nad otworem na klatkę schodową, a drzwi tarasowe wchodzą w słup konstrukcyjny.

Drugi klasyczny grzech to samowolne przesuwanie budynku względem projektu, zwykle o metr lub dwa. Powód bywa prozaiczny: wydaje się, że tak będzie ładniej albo że sąsiad tak robił. Tyle że każde przesunięcie oznacza nowy projekt zamienny, ponowną zgodę nadzoru, a w skrajnych przypadkach konieczność wyburzenia tego, co już wylano. To nie kwestia estetyki, lecz obowiązującego prawa budowlanego.

Trzeci błąd to zbyt płytki wykop, wynikający z przekonania, że w piwnicy wystarczy 60 cm albo że strop będzie ocieplony i mróz nie sięgnie. Problem polega na tym, że ocieplenie chroni budynek od góry i boków, ale fundament pracuje w gruncie, gdzie temperatura spada swobodnie i nie ma żadnego zabezpieczenia. Płyta postawiona na 60 cm w strefie III przemarznie w drugą zimę i zacznie pracować jak klawisz fortepianu pod każdym ciężarem.

Czwarty problem to pominięcie drenażu opaskowego wokół budynków z podpiwniczeniem albo posadowionych na gruntach nieprzepuszczalnych. Woda gruntowa, która napływa do wykopu, nie odparuje, lecz wsiąka w ławy i ściany, a po kilku latach pojawia się pleśń i wykwity solne. Koszt drenażu to ułamek wartości całej inwestycji, a jego brak generuje wydatki na osuszanie i izolacje wtórne, które trzeba powtarzać co kilkanaście lat.

Piąty, nie mniej kosztowny błąd, to brak dziennika budowy i kierownika budowy przy wykopie. Formalności wydają się biurokracją, ale bez wpisów nie odbierzesz fundamentów, nie zgłosisz zakończenia robót, a w razie kontroli nadzoru budowlanego możesz dostać nakaz wstrzymania prac. Trzeba też pamiętać o odbiorze wykopu przez kierownika przed wylaniem chudego betonu, bo późniejsze poprawki są nieopłacalne.

Na forach budowlanych najczęściej powtarzają się trzy historie
Inwestor przesunął dom o 1,5 m bez projektu i musiał wracać do urzędu z wnioskiem o odstępstwo
Ława wylana na 80 cm pękła po mroźnej zimie, bo działka leżała w strefie III
Brak drenażu spowodował, że piwnica stała w wodzie gruntowej do połowy ścian przez całą wiosnę

Koszty, formalności i harmonogram wykopu

Budżet na wykop i tyczenie składa się z kilku pozycji, które łatwo policzyć już na etapie planowania. Geodeta za tyczenie wraz z pomiarem powykonawczym kosztuje od 800 do 2500 zł, kopanie wykopu szerokoprzestrzennego to wydatek rzędu 35-60 zł za metr sześcienny, a wykop wąski pod ławy bywa liczony za metr bieżący i mieści się w przedziale 25-45 zł. Do tego dochodzi podsypka żwirowo-piaskowa (około 120-180 zł za tonę z dostawą) oraz ewentualny drenaż opaskowy (80-140 zł za metr bieżący rury z montażem).

PozycjaKoszt orientacyjnyCzas realizacji
Tyczenie geodezyjne800-2500 zł1 dzień
Wykop szerokoprzestrzenny35-60 zł/m³2-4 dni
Wykop wąskoprzestrzenny25-45 zł/mb1-3 dni
Podsypka żwirowo-piaskowa120-180 zł/t0,5 dnia
Drenaż opaskowy80-140 zł/mb1-2 dni
Odbiór wykopu przez kierownikaw ramach umowy0,5 dnia

Formalności zaczynają się od zgłoszenia rozpoczęcia robót budowlanych, które składasz co najmniej 7 dni przed wejściem koparki na działkę. Do zgłoszenia dołączasz oświadczenie kierownika budowy o przejęciu obowiązków, dziennik budowy z wpisem otwierającym oraz plan bezpieczeństwa i ochrony zdrowia. Brak któregokolwiek z tych dokumentów może skutkować wstrzymaniem prac w trakcie kontroli, a taką kontrolę nadzór budowlany ma prawo przeprowadzić bez zapowiedzi.

Harmonogram wykopu powinien zakładać margines na pogodę, bo ulewa potrafi zalać otwarty wykop w ciągu godziny. Optymalny scenariusz przewiduje: dzień na tyczenie, dzień na wykop, pół dnia na ręczne wyrównanie dna i ułożenie podsypki, dzień na odbiór i wylanie chudego betonu. W praktyce do tego dochodzą 2-3 dni rezerwy, bo gliniasty grunt nasiąka wodą i koparka grzęźnie albo trzeba czekać na pompę, która wypompie nagromadzoną wodę.

Kiedy wybrać wykop szeroki

Domy z płytą fundamentową, budynki podpiwniczone, duże powierzchnie, na których pracuje ciężki sprzęt. Łatwiejszy dostęp do szalowania i zbrojenia, ale większa ilość gruntu do wywiezienia.

Kiedy wybrać wykop wąski

Tradycyjne ławy fundamentowe, domy bez piwnicy, niewielkie działki. Mniej robót ziemnych i mniejsze ryzyko osunięcia, ale utrudnione prowadzenie instalacji pod ławą.

Najczęstsze pytanie, jakie słyszę od inwestorów, brzmi: czy mogę kopać sam? Technicznie możesz, formalnie potrzebujesz kierownika budowy, który to nadzoruje. Bez niego żaden uprawniony geodeta nie zgodzi się na przeniesienie osi na ławice, a bez osi nie rozpoczniesz prac. Dlatego pierwszy krok to umowa z kierownikiem, drugi to geodeta, trzeci to koparka.

Druga wątpliwość dotyczy momentu, w którym wykop można uznać za gotowy do wylania. Gotowy nie znaczy głęboki, lecz stabilny i suchy. Dno nie może być rozmoknięte, ściany nie mogą się osypywać, a poziom wody gruntowej powinien utrzymywać się co najmniej 30 cm poniżej projektowanej rzędnej ławy. Jeśli woda wdziera się szybciej, niż ją wypompowujesz, konieczna jest konsultacja z konstruktorem, który zdecyduje o drenażu tymczasowym albo zmianie technologii.

Trzecie pytanie brzmi, czy głębokość wykopu zmienia się z powodu ocieplenia klimatu. Norma PN-B-06050 obowiązuje od lat i jej nie zrewidowano, ale lokalne nadzory budowlane coraz częściej wymagają głębokości o 10 cm większej niż strefa, ponieważ zimy stają się mniej stabilne i występują krótkotrwałe, ale intensywne mrozy sięgające głębiej niż średnia wieloletnia. Bezpieczny margines 10-15 cm to niski koszt za spokój na dekady.

Źródła danych i przepisów: norma PN-B-06050 „Geotechnika. Roboty ziemne. Wymagania ogólne", Rozporządzenie Ministra Infrastruktury z dnia 12 kwietnia 2002 r. w sprawie warunków technicznych, jakim powinny odpowiadać budynki i ich usytuowanie (Dz.U. 2002 nr 75 poz. 690 z późn. zm.), ustawa Prawo budowlane (Dz.U. 1994 nr 89 poz. 414 z późn. zm.), mapa stref przemarzania gruntu w Polsce publikowana przez Instytut Techniki Budowlanej (itb.pl), dane cenowe z kalkulatorów budowlanych i ofert geodetów działających na terenie całego kraju w latach 2022-2024.
